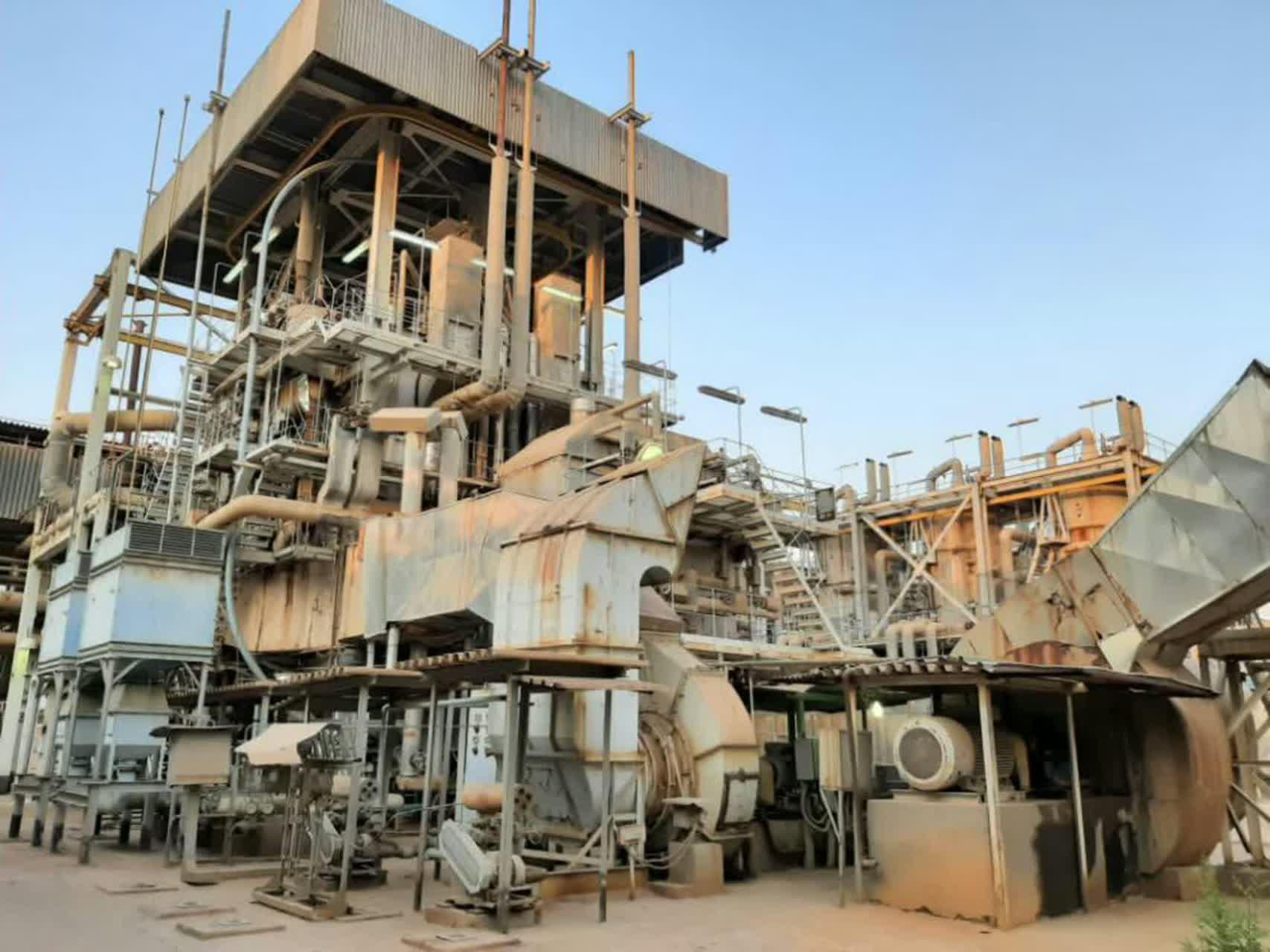

با اجرای تعمیرات تخصصی و رفع چالشهای فنی استارت بویلر فاز سوم نیروگاه رامین اهواز توان وظرفیت تولید آب مقطر این تجهیز از۴۵ تن به۵۰ تن در ساعت رسید.
به گزارش روابط عمومی نیروگاه رامین اهواز : با اجرای تعمیرات
تخصصی و رفع چالشهای فنی استارت بویلر فاز سوم نیروگاه رامین اهواز توان وظرفیت تولید
آب مقطر این تجهیز از۴۵ تن به۵۰ تن در ساعت رسید.
مسعود حسین میرزایی سرپرست استارت بویلر فاز ۳ نیروگاه رامین
با اشاره به نقش مهم و حساس این تجهیز در تولید آب مقطر مورد نیاز واحدهای305 و
315 مگاواتی این نیروگاه اظهار داشت: پس از
گذر از تابستان و پیک مصرف برق اقدام به انجام تعمیرات و رفع اشکالات این تجهیز نمودیم
و توانستیم با تکیه بر توانمندی متخصصین نیروگاه،
سطح آمادگی تولید آب مقطر مورد نیاز واحدهای نیروگاهی را از ۴۵ تن به میزان ۵۰ تن در
ساعت افزایش دهیم.
میرزایی مدت زمان اجرای این پروژه را ۵ روز اعلام نمود و مهمترین اقدامات تعمیراتی در این پروژه را جوشکاری
و رفع نشتی شدید در قسمت اواپراتورها ، تعمیر و سرویس دریچه های کوره ، تنظیم و رفع
اشکال ابزاردقیقی فندک مشعلها ، رفع اشکال و تنظیم ابزار دقیقی تعدادی گیت والو و رگلاتور
، تعویض تعداد ۶ عدد والو دستی ونتیلی در قسمت اواپراتورها ، تعویض ۲ عدد والو بزرگ
۸ اینج فرسوده شده ، بتن ریزی و ترمیم فونداسیون
فیدپمپ C بویلر ، بازدید داخلی و سرویس ۳ دستگاه کولر آب مقطر
و تانک دیستیلات و تانک درین اواپراتورها ، ترمیم ماستیک کوره ، سرویس الکتروموتور
پمپها و فنها ، پانلهای ابزاردقیقی و الکتریکی ، ترانسهایBS03 و BS04 شینهای مربوطه و بریکرهای آن و
تعویض زانوی ۸ اینچ در مسیر اصلی آب تغذیه عنوان نمود.
